[8·13 부동산대책]신규택지 착공 3년내로 단축 '공급 속도전'…가계대출 총량 더 푼다
· 수도권 23만가구+α 추가 공급 효과, 이 중 신규 공공택지가 10만가구
· 태릉CC·과천경마장·방첩사 부지 착공 시점을 2029년으로 앞당김
· 강서구 염창공원 1000가구, 남양주 와부읍 2만1700가구, 광주시 장지동 4500가구
· 우수 입지 공공택지 후보지에서 7만3000가구+α 추가 발굴
· PF 공적보증 올해 23조원·내년 33조원으로 확대

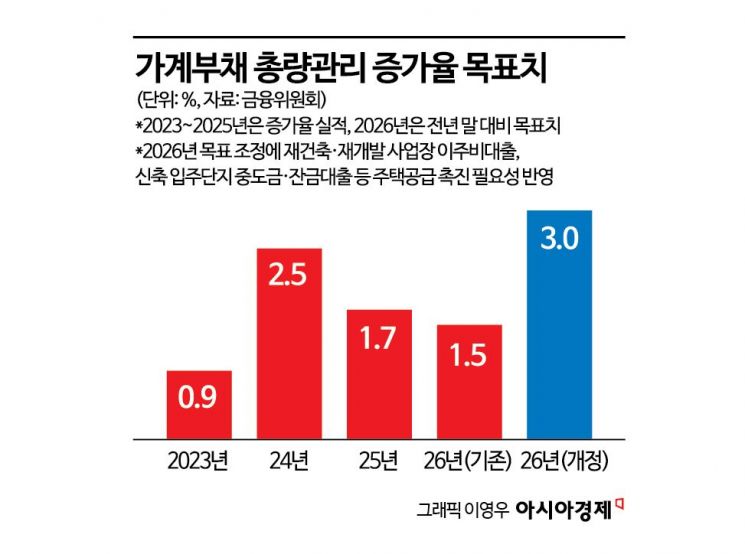

· 가계부채 총량 증가율 관리 목표 1.5%→3%로 상향
· 2026~2030년 수도권 135만가구 착공 목표 이행 속도 제고
사진: 아시아경제정부가 2026년 8월 13일 발표한 '주택 신속공급 방안'에서 신규 공공택지의 후보지 발표부터 착공까지 걸리는 기간을 기존 68~83개월에서 37개월로 31개월가량 앞당기고, 수도권에 23만가구+α를 추가 공급하겠다고 밝혔다. 국토교통부와 금융위원회가 함께 내놓은 이번 대책은 이미 확보한 물량을 최대한 빨리 시장에 내놓는 '공급 속도전'에 무게를 뒀다. 그동안 3기 신도시는 후보지 발표부터 착공까지 평균 5.6년, 일반 공공택지는 6.9년이 걸렸는데 택지 조성 단계별 절차를 병행·단축해 약 3년 만에 첫 삽을 뜨도록 하겠다는 것이다.
도심 유휴부지도 일정을 앞당겨 서울 노원구 태릉CC와 경기 과천 경마장·방첩사 부지를 2029년부터 착공한다. 과천경마장은 8월 중 이전 계획을 세우고, 태릉CC는 연내 세계유산영향평가를 마친 뒤 2029년 9월 착공할 예정이다. 신규 택지도 함께 발굴해 서울 강서구 염창공원 부지에 1000가구, 경기 남양주 와부읍 일대 228만㎡ 개발제한구역에 2만1700가구, 경기 광주시 장지동 일대에 4500가구를 공급하고 우수 입지에서 7만3000가구+α를 추가로 확보한다.
금융 지원도 함께 풀어 부동산 프로젝트파이낸싱(PF) 공적보증을 올해 23조원, 내년 33조원으로 늘리고 올해 가계부채 총량 증가율 관리 목표를 당초 1.5%에서 3%로 높였다. 잔금대출 등 실수요자 자금 조달의 병목을 완화하려는 조치로, 정부는 지난해 9·7 대책에서 제시한 2026~2030년 수도권 135만가구 착공 목표 달성 속도까지 함께 끌어올린다는 구상이다.
배경
정부는 2025년 9·7 대책과 2026년 1·29 대책에서 공공 주도 물량 확대를 앞세웠지만, 발표한 물량이 실제 착공으로 이어지는 데 5~7년이 걸리면서 '발표는 많은데 집은 없다'는 지적을 받아왔다. 이번 대책은 새 물량을 얹는 것보다 이미 확보한 물량의 시간표를 앞당기는 데 초점을 맞췄다는 점에서 결이 다르다.
시장에 주는 의미
실수요자 입장에서 당장 시장에 나오는 집이 늘어나는 것은 아니다. 2029년 착공 물량은 2032년 전후 입주여서 향후 2~3년의 전월세 수급에는 영향이 제한적이다. 다만 가계대출 총량 목표 상향과 PF 보증 확대는 연내 잔금대출·집단대출 여건을 바로 바꿀 수 있는 항목이므로, 입주를 앞둔 단지의 계약자라면 은행별 집단대출 재개 여부를 9~10월 사이에 확인해 두는 것이 좋다.
자주 묻는 질문
- Q. 착공까지 37개월로 줄어들면 실제 입주는 언제쯤 가능한가요?
- 37개월은 후보지 발표부터 착공까지의 기간입니다. 아파트 공사 기간이 통상 3년 안팎인 점을 감안하면 발표 시점부터 입주까지는 6년 안팎이 걸립니다. 기존 3기 신도시 방식(5.6년 뒤 착공)보다 2년 이상 앞당겨지는 셈입니다.
- Q. 23만가구+α는 새로 짓는 집이 다 새로 생기는 물량인가요?
- 신규 공공택지 10만가구가 새로 확보된 물량이고, 나머지는 이미 발표된 사업의 착공을 앞당겨 얻는 공급 효과가 섞여 있습니다. 즉 전량이 신규 부지에서 나오는 것은 아닙니다.
- Q. 가계대출 총량 증가율 1.5%→3% 상향은 내 대출 한도에 영향을 주나요?
- 금융회사가 한 해 늘릴 수 있는 대출 총량이 커지는 것이어서 은행이 자체적으로 조이던 잔금대출·집단대출 창구가 넓어질 수 있습니다. 다만 개인별 DSR 등 차주 단위 규제는 그대로여서 개인 한도가 자동으로 늘어나지는 않습니다.
- Q. 태릉CC와 과천경마장은 2029년에 반드시 착공하나요?
- 태릉CC는 연내 세계유산영향평가를 통과해야 하고 과천 부지는 경마장 이전 계획이 확정돼야 합니다. 두 절차가 지연되면 2029년 9월 착공 일정도 함께 밀릴 수 있습니다.
